Windows 11 Migration
Auf dieser Seite finden Sie hilfreiche Informationen und Zeitpläne zu der anstehenden Umstellung auf Windows 11.
Linkedin-Video Grundlagen Windows 11
Im Folgenden finden Sie eine Zusammenfassung der wichtigsten Kapitel als Unterstützung für den Umstieg auf Windows 11:
- Erklärung des Desktop und neues Startmenü: Neuer Desktop und Startmenü 04:32 min
- Startmenü im Detail, Erstellung Ordner: Startmenü – Details und Konfigurationen 04:32 min
- Einstellungen der Taskleiste: Taskleiste unter Windows 11 06:00 min
- Vorangehende Erklärung der Fensterverwaltung: Verbesserte Bedienung 03:30 min
- Fensterverwaltung, Arbeit mit mehreren Tabs: Snap-Assistent 03:31 min
- Erklärung virtuelle Desktops: Virtuelle Desktops einrichten 03:25 min
- Überblick des Windows Explorer (OneDrive nicht nutzbar): Windows Explorer: Überblick und Konfiguration (ab Update 23h2) 06:34 min
- Das Arbeiten mit dem Windows Explorer: Explorer - Arbeiten mit Dateien 03:49 min
- Soundeinstellungen in Windows 11: Weitere Einstellungen in Windows 11 03:55 min
- Personalisierung von Windows: Personalisierung 03:24 min
- Erklärung von Bluetooth unter Windows 11: Bluetooth-Geräte anschließen und konfigurieren 02:59 min
- Überblick des Task-Manager (optional): Task-Manager verwenden 04:17 min
- Erklärung von WLAN unter Windows 11: WLAN und Hotspot 02:46 min

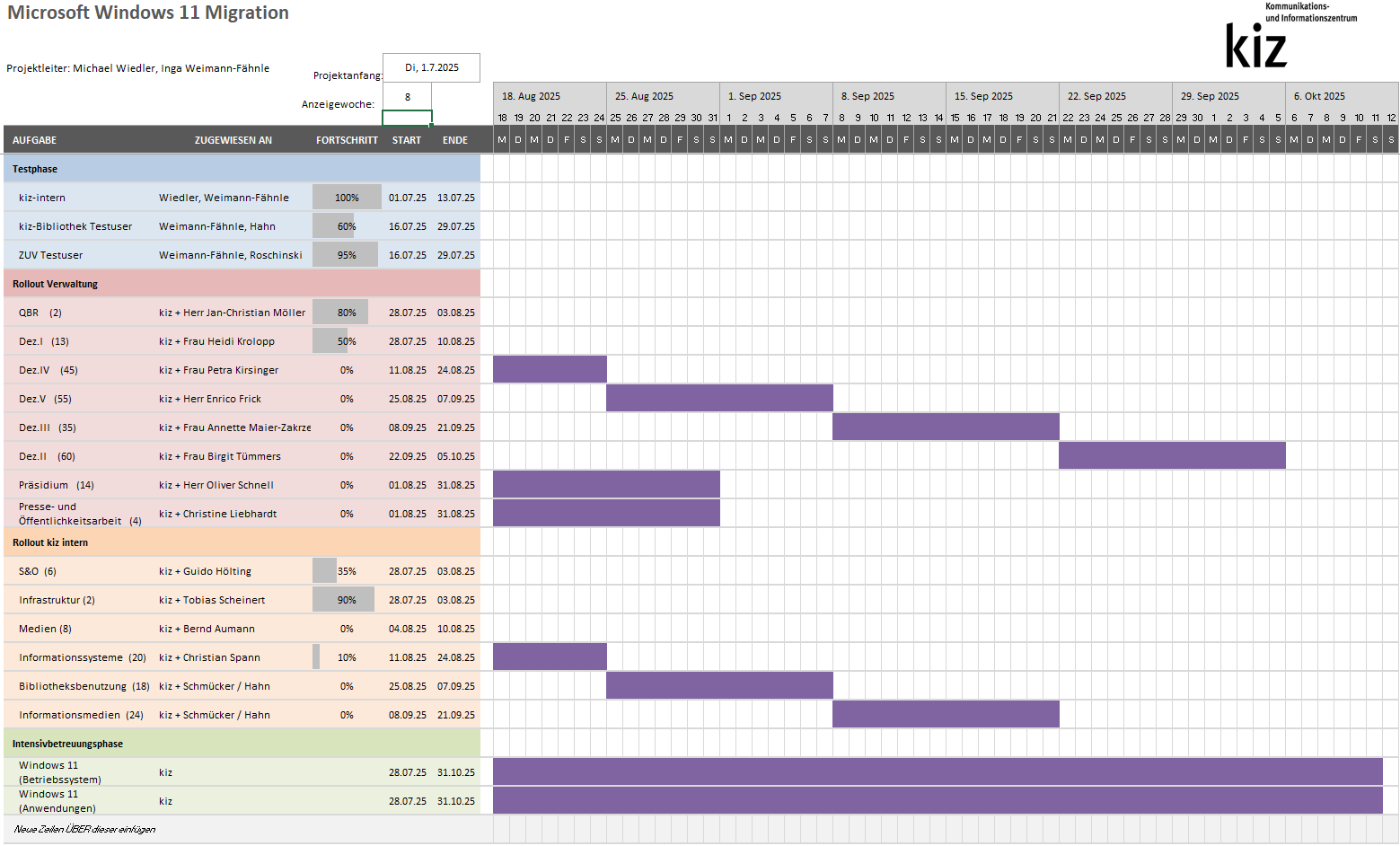

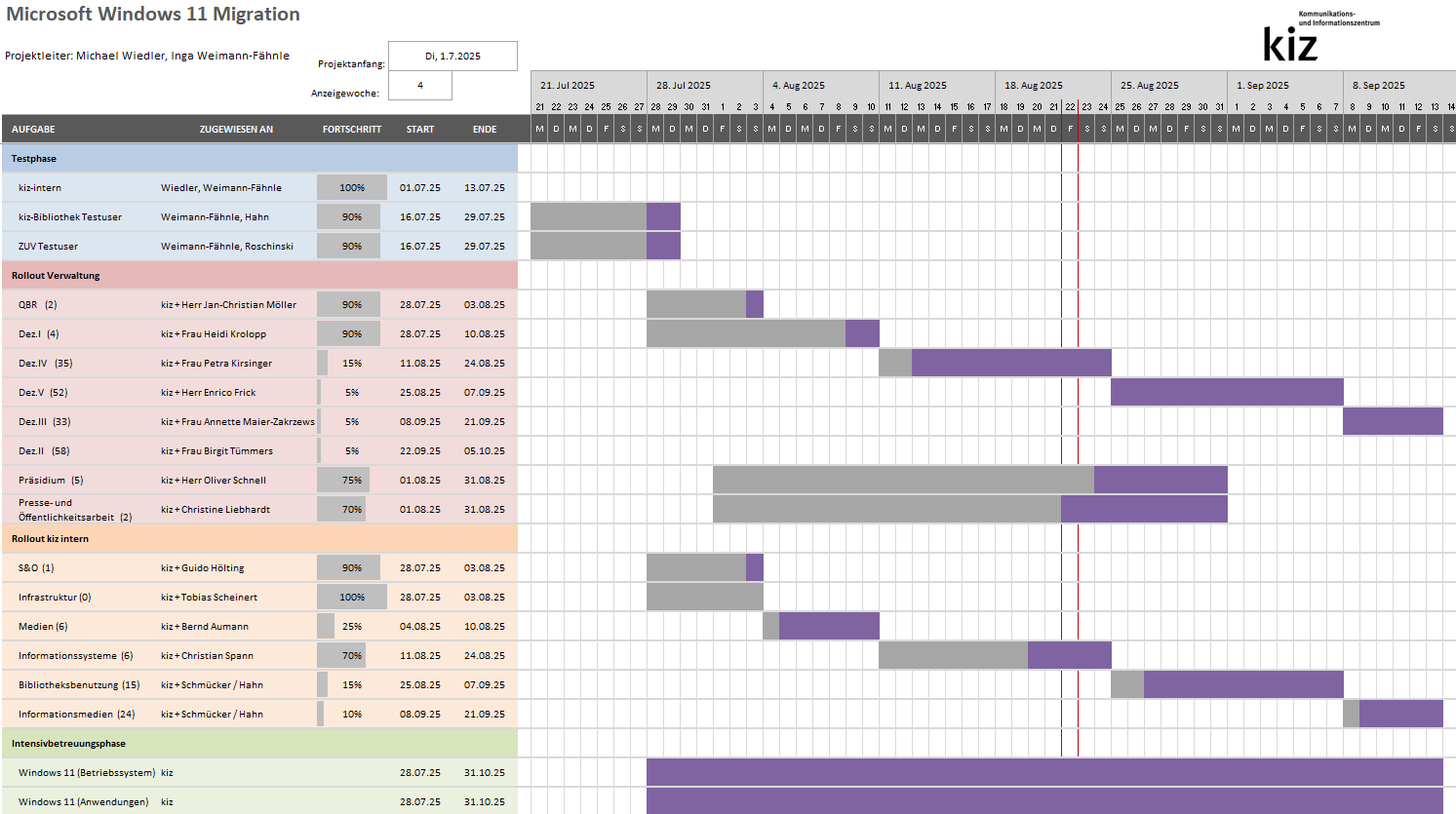

Aktueller Zeitplan
Für eine vergrößerte Ansicht bitte das entsprechende Bild auswählen. Der aktuelle Stand wird fortlaufend aktualisiert.
Upgradevorgang Windows 11
Desktop-PC
Das Upgrade wird entweder über Nacht aufgespielt oder ein fertig eingerichteter Windows 11 PC wird neu aufgebaut.
Laptops
Alle zum Upgrade gehörenden Pakete werden über Opsi(unser Updateservice) bereitgestellt und müssen vom User installiert werden. Dabei handelt es sich um mindestens 4 Pakete, die nacheinander durchlaufen müssen, der Durchlauf dauert in Summe ca. 2 Stunden.
- Die ersten beiden Pakete sind ein BiosUpdate und das Windows11-Upgrade, dabei werden mehrere Neustarts durchgeführt. (1-1,5 Std.)
- Ist das Upgrade erfolgreich, wird ein Windows11 Update Paket aufgespielt, dass Windows11 auf die aktuelle Version bringt (Updatedauer: ca. 30 Minuten)
- Ist das System aktuell werden noch einige Windows-Einstellungen vorgenommen (config-Paket-Dauer: bis zu 15 Minuten)
